培训动态 +MORE
证书查询 +MORE
申报姓名:
身份证号:

政策法规 +MORE
国家应急管理部 | 注册安全工程...
住建部GB55034-2022强...
住建厅:11月1日起,全面推行施...
住建部刚刚发文:房屋市政工程拟禁...
住建部:简化执业资格认定申报材料...
注册人员由二级改为一级!住建部发...
住建部新政:不再强制建筑企业与农...

行业新闻   当前位置: 首页 > 中建路培 > 行业新闻
10种工程总承包与工程项目管理方式,究竟哪个最适合?
来源:来自本站    日期:2020-10-19    浏览量:1973

工程总承包是国际工程项目管理中的一种重要模式。在国际工程市场上,最核心的工程总承包类型有以下10种。

1、设计采购施工总承包

(EPC—Engineering、Procurement、Construction)

EPC总承包是指承包商负责工程项目的设计、采购、施工安装全过程的总承包,并负责试运行服务(由业主进行试运行)。EPC总承包又可分为两种类型:EPC(max s/c)和EPC(self-perform construction)。

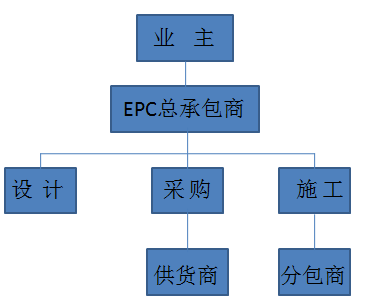

EPC(max s/c)是EPC总承包商最大限度的选择分承包商来协助完成工程项目,通常采用分包的形式将施工分包给分承包商。其合同结构形式是:

EPC(self-perform construction)是EPC总承包商除选择分承包商完成少量工作外,自己要承担工程的设计、采购和施工任务。其合同结构形形式是:

2、交钥匙总承包

(LSTK—Lump Sum Turn Key)

交钥匙总承包是指承包商负责工程项目的设计、采购、施工安装和试运行服务全过程,向业主交付具备使用条件的工程。交钥匙总承包也可分为两种类型,其一是总承包商选择分承包商分包施工等工作,其二是总承包商自行承担全部工作,除少数必须分包的内容外,一般不进行分包。交钥匙总承包的合同关结构与EPC工程总承包的合同结构是相同的。

3、设计、采购、施工管理承包

(EPCm —Engineering、Procurement、Construction  management)

设计、采购、施工管理承包是指承包商负责工程项目的设计和采购,并负责施工管理。施工承包商与业主签订承包合同,但接受设计、采购、施工管理承包商的管理。设计、采购、施工管理承包商对工程的进度和质量全面负责。设计、采购、施工管理承包的合同结构是:

4、设计、采购、施工监理承包

(EPCs  —Engineering、Procurement、Construction superintendence)

设计、采购、施工监理承包是指承包商负责工程项目的设计和采购,并监督施工承包商按照设计要求的标准、操作规程等进行施工,并满足进度要求,同时负责物资的管理和试车服务。施工监理费不含在承包价中,按实际工时计取。业主与施工承包商签订承包合同,并进行施工管理。设计、采购、施工监理承包的合同结构是:

5、设计、采购承包和施工咨询

(EPCa—Engineering、Procurement、Construction  advisory)

设计、采购承包和施工咨询是指承包商负责工程项目的设计和采购,并在施工阶段向业主提供咨询服务。施工咨询费不含在承包价中,按实际工时计取。业主与施工承包商签订承包合同,并进行施工管理。设计、采购、施工监理承包的合同结构是:

6、项目管理承包

(PMC—Project Management Contractor)

PMC是指项目管理承包商代表业主对工程项目进行全过程、全方位的项目管理,包括进行工程的整体规划、项目定义、工程招标、选择E、P、C承包商、并对设计、采购、施工过程进行全面管理,一般不直接参与项目的设计、采购、施工和试运行等阶段的具体工作。PMC的费用一般按“工时费用+利润+奖励”的方式计取。
PMC是业主机构的延伸,就从定义阶段到投产全过程的总体规划和计划的执行对业主负责,与业主的目标和利益保持一致。
对大型项目而言,由于项目组织比较复杂,技术、管理难度比较大,需要整体协调的工作比较多,业主往往都选择PMC承包商进行项目管理承包。作为PMC承包商,一般更注重根据自身经验,以系统与组织运作的手段,对项目进行多方面的计划管理(PROGRAM MANAGEMENT)。比如,有效地完成项目前期(FEL)阶段的准备工作;协助业主获得项目融资;对技术来源方进行管理,对各装置间的技术进行统一和整合;对参与项目的众多承包商和供应商进行管理(尤其是界面协调和管理),确保各工程包之间的一致性和互动性,力求项目整个生命周期内的总成本最低。

PMC可分为三种类型:

(1)代表业主管理项目,同时还承担一些界外及公用设施的EPC工作。这种方式对PMC来说,风险高,而相应的利润、回报也较高。

(2)代表业主管理项目,同时完成项目定义阶段的所有工作,包括基础工程设计、±10%的费用估算、进行工程招标选择EPC承包商和主要设备供应商等。
(3)作为业主管理队伍的延伸,负责管理EPC承包商而不承担任何EPC工作,这种方式的风险和回报都比较小。

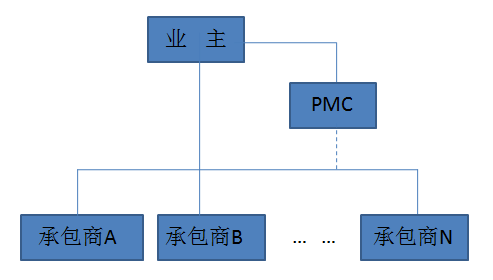

PMC的合同结构是:

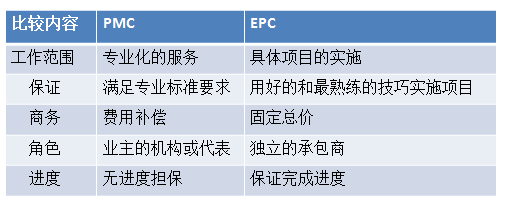

PMC方式与EPC方式的主要区别见下表:

7、项目管理组

(PMT—Project Management Team)

PMT是指工程公司或其它项目管理公司的项目管理人员与业主共同组成一个项目管理组,对工程项目进行管理。在这种方式下,项目管理服务方更多的是作为业主的顾问,工程的进度、费用和质量控制的风险较小。
PMT的合同结构是:

8、设计、采购承包

(EP—Engineering、Procurement )

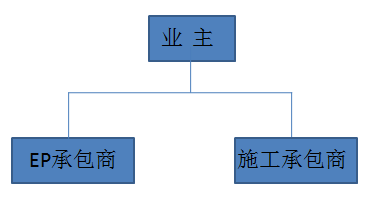

设计、采购承包是指承包商对工程的设计和采购进行承包,施工则由其他承包商负责。其合同结构是:

9、施工管理

(CM—Construction  Management)

代表业主进行施工管理。其合同结构是:

10、设计、采购、安装、施工承包

(EPIC—Engineering、Procurement 、Installation、Construction )

EPIC方式是针对海上平台项目来说的,海上平台的安装工作比较复杂、工作量比较大,所以将安装从施工中分离出来,给予特别强调。它的承包内容和合同结构与EPC相似。

   上一篇:江苏印发《推进工程总承包发展实施意见》...
   下一篇:重庆市住建委:大力发展装配式建筑,装配式施工大势所趋!...

   相关新闻
· 生产一度电会排放多少二氧化碳?
· 碳排放管理员的工作内容及职业发展前景
· 对于普通大众来说,碳中和的好处哪些?
· 碳市场价格未来会怎样发展?
· 人工智能技术有助于碳中和的实现吗?
· 碳排放量应该如何进行计算?
· 与碳中和有关的名词解释大全
版权所有:北京中建路培教育科技研究院 备案号:京ICP备17011804号
联系电话:010-53655366
地址:北京海淀区三里河路9号住房和城乡建设部南楼 邮编(100835)
网络技术:北京网站建设
