BIM和RFID技术原理
BIM
BIM技术有以下三个特点:其一是把作为基本图元元素的每一个建设工程项目中的单一构件组合成一个数据库(Database),数据库中的数据始终保持一致性且全局共享。其二是构件的材料信息、几何图形信息等各种信息集和在一起,构成一个含有极其丰富的项目信息的数据化建筑图元。其三是模型信息是相互关联、动态变化的,只要模型信息有变化,其相关联的所有对象会迅速更新,并且还可以自动生成相应的图形、文档等。
RFID
RFID技术主要有三个特点:其一是非接触式的信息读取,不受覆盖物遮挡的干扰,可远距离通讯,穿透性极强。其二是多个电子标签所包含的信息能够同时被接收,信息的读取具有便捷性。其三是抗污染能力和耐久性好,可以重复使用。
BIM和RFID技术在装配式建筑全寿命周期管理中的应用
BIM和RFID技术在预制构件中的创新性应用主要体现在运输阶段、现场施工阶段以及运营维护阶段,具体操作流程如图1所示。
构件运输阶段的应用
预制构件在工厂制造完成后,向其植入特制的含有与之相关的各种信息的RFID标签,目的是为了方便对预制构件在运输、存储、吊装、运营维护过程中进行管理。RFID标签编码的原则是唯一性:保证每个构件单元对应代码标识的唯一性,保证每个构件在生产、运输、吊装运营维护等过程中的信息准确无误,有效的解决了因混淆带来的影响。

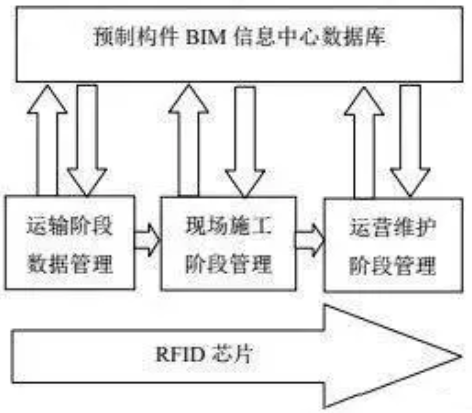

图1 BIM和FRID技术的创新应用流程
在现场施工阶段的应用
RFID阅读器迅速识别并读入进入施工场地的构件,然后通过施工场地无线网络把预制构件中的芯片所包含的信息上传至控制中心;控制中心根据BIM系统中的信息指挥构件进入吊装中心进行存储,并把相应的信息发送给吊装中心;吊装中心根据接收到的信息对预制构件进行吊装;然后RFID阅读器阅读并识别吊装后的预制构件并通过无线网络把信息反馈给控制中心,控制中心进行核实并对BIM系统进行更新,如图2所示。
图2 BIM和RFID技术在现场施工阶段的应用
在此阶段,主要以RFID技术随时追踪和监控预制构件的储存和吊装,以施工现场的无线网络为媒介及时的传递相关信息,同时把RFID与BIM相结合,保证信息完整,加速信息传递,减少了工作人员在录入信息时潜在的错误,可实现零失误,比如在预制构件进入施工现场接受核查时,不需要而导致返工的问题;其次标签也具有可扩展性,一般要预留出可扩展区域,为可能出现的其他属性信息预留充足的存储空间;再者标签也有具体含义来保证编码卡的可操作性和简易性,构件的类型和数量全是提前计划好的,且数量不大,使用具有具体含义的编码可以使编码的可阅性得到提高,有利于数据处理。
将RFID标签中的信息传输到BIM系统中进行判断和处理,并合理安排施工顺序、规划构件运输顺序、运输的车次、路线等等,对于精益建设中的零缺陷、零库存理想化目标实现非常有利。同时施工现场的实际进度等相关信息还能即时被反馈到预制构件生产工厂,工厂再根据反馈来的施工现场进度信息调整构件生产计划,使待工待料出现的概率几乎为零,然后工厂再将调整计划的信息传递给施工现场,实现信息共享,有利于工程顺利进行。
运营管理阶段的应用
在运营维护管理过程中,建筑物使用情况、财务状况、容量等所有即时信息均可被BIM物业管理系统随时监测到;还可以将预制构件所包含的所有信息输入并存储到BIM物业管理系统中,这样建筑物中的所有构件和各种设备的运行情况就可以即时被掌握,及时发现和处理损坏或不合格的预制构件。依靠BIM文件来实现建设工程施工阶段与运营维护阶段的无缝衔接并且提供运营维护管理过程所需全部信息。同时预制构件的改扩建过程中,应用RFID标签和BIM数据库,可以及时准确地将内隔墙、厨卫设备、管线等预制构件安装到对应的房间中,针对建筑结构的安全性、耐久性进行分析与检测,避免结构损伤;当建筑物寿命期达到预定使用期限时,还可以运用RFID标签和BIM数据库中的各种信息来判定一些预制构件能否循环使用。
